突击2天完成除氧器更换,变不可能为可能

   突击2天完成除氧器更换,变不可能为可能

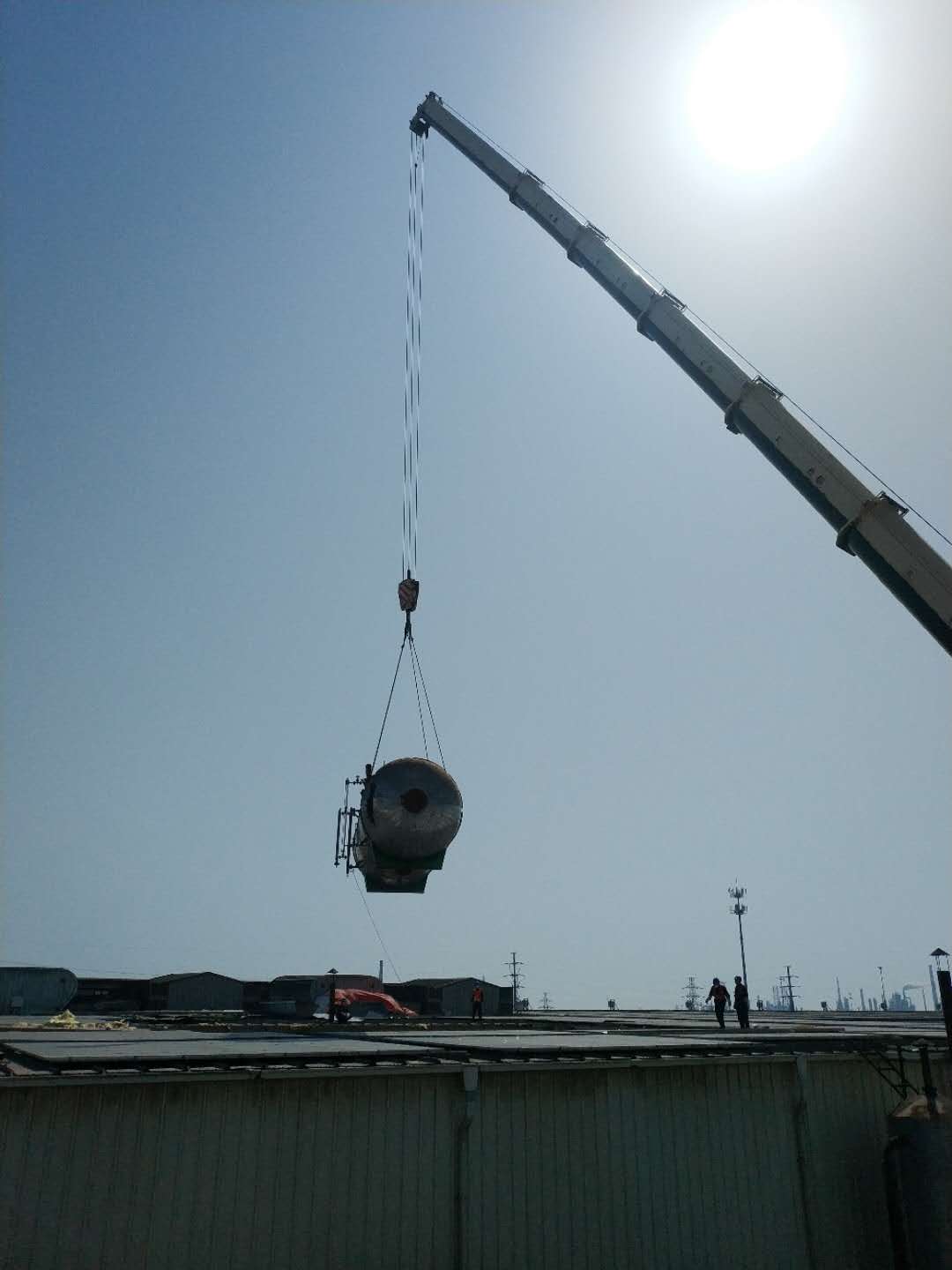

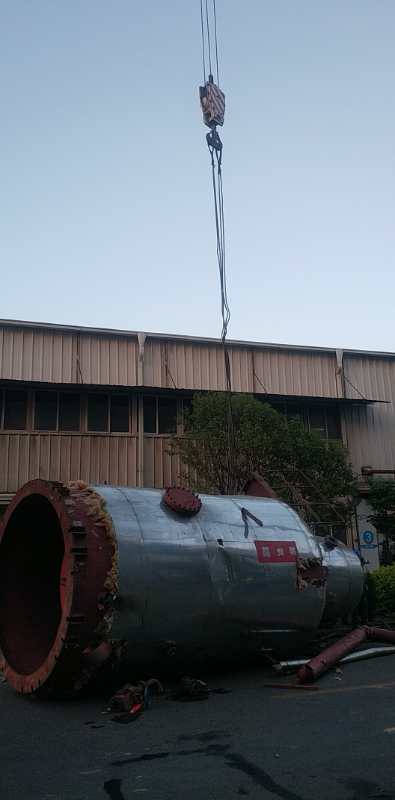

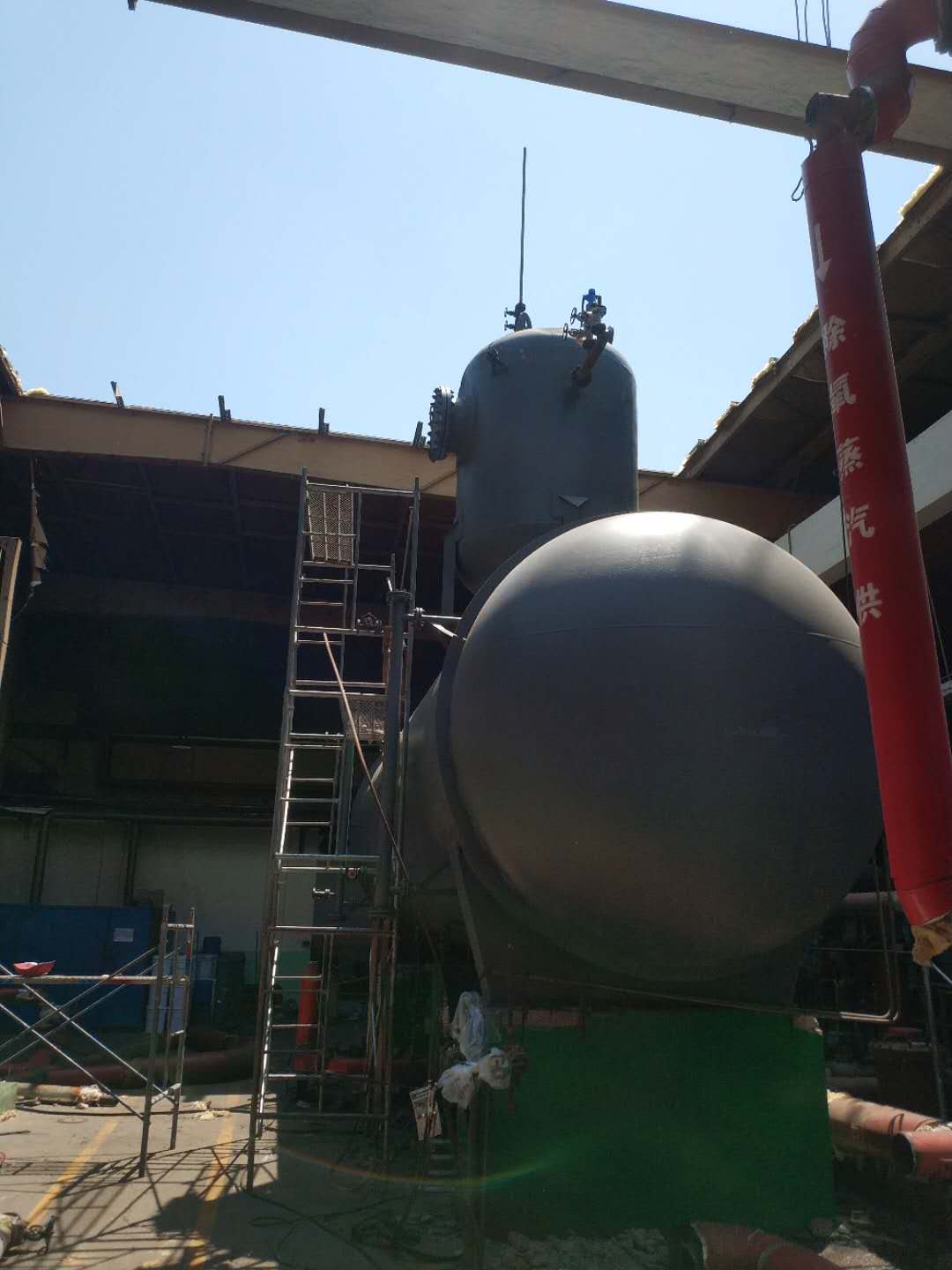

   某工厂“全钢动力站除氧器改造项目“,行业常规施工安装、调试周期至少需要7天。因甲方要求整个项目必须在42小时完成施工及调试。项目现场牵头人员接到任务后,立刻组织项目成员、施工人员和甲方的讨论施工规划,克服一切困难,并提出多条大胆的合理化建议,共同制定到小时的精确施工计划,最终在大家的共同努力下32小时完成除氧器系统改造项目,动力站除氧系统提前1个班次投入运行。变不可能为可能,为客户创造了额外价值,得到甲方领导和使用部门的一致好评和高度赞扬。
